注文が一件変わっても、すべての計画を作り直すとは限りません。影響する商品・原料・設備と日付を追えば、変更する箇所を絞れます。以下はそのためにHAIFF編集部が整理した手順です。

出荷予定が変わるたびにExcelを直していませんか?生産計画の見直し順序の確認順序

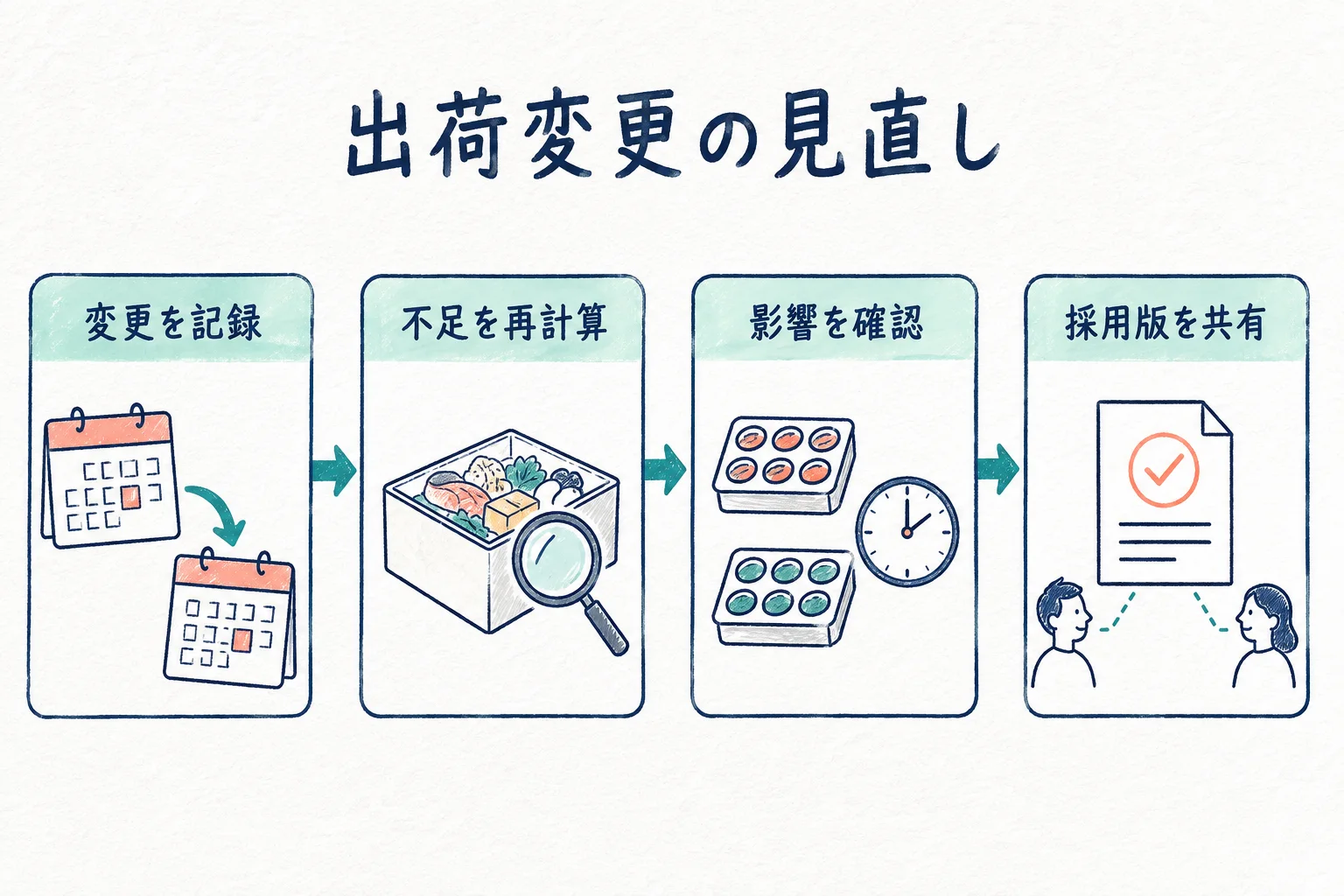

図:出荷変更を受けたときの見直し順序 図を拡大する

図は、変更内容を記録し、不足量と他の注文への影響を確かめてから、新しい計画を配る流れです。計算を終えた後も、現場がどの指示書を使うか確認してください。

変更依頼を、そのまま製造指示にしない

最初に営業や出荷担当から、変更前と変更後をセットで受け取ります。「明日の分を増やして」では、増分なのか変更後の合計なのか判別できません。

変更依頼を、そのまま製造指示にしない:確認表
項目 記入例(架空)
対象 商品A・注文X
変更前 金曜出荷300kg
変更後 木曜出荷360kg
差分 数量+60kg、出荷日1日前倒し
確定状態 顧客へ可否回答前
回答期限 本日15時
依頼者 営業担当

顧客へまだ回答していない段階では、作れるかを検討している途中です。その案を現場へ確定指示として渡すと、すでに決まった注文まで動かしてしまいます。検討中の案と実行する計画は分けてください。

まず商品在庫で吸収できる量を確認する

新しい出荷時刻までに用意できる商品を数えます。倉庫の在庫に加え、製造中の商品がいつ完成するかを確認しましょう。数量があっても、荷姿や規格が違ったり、別注文に割り当て済みだったりする商品は使えない場合があります。

架空の例で、使える在庫が100kg、木曜の出荷前に完成する予定が200kgなら、360kgに対して60kg不足します。一方、その200kgの完成が金曜なら、木曜時点では260kg不足します。変更数量の60kgだけを増産しても、前倒しには対応できません。

前倒しの依頼では、新しい出荷時刻の不足量を見る必要があります。数量の増分だけを計算すると、元の日程で作るはずだった分を見落とします。

追加製造を、原料と当日の能力へ展開する

不足を埋める製造に必要な原料と、工程の空きを調べます。たとえば不足60kg、重量歩留まり75%なら、原料は60÷0.75=80kgが目安です。75%はこの説明のために置いた数値です。

確認は次の順番にします。

  1. 対応する原料が、製造を始める時点で使えるか。
  2. その原料を他商品の計画と二重に割り当てていないか。
  3. 追加投入に必要な工程、包装、確認までの時間があるか。
  4. 追加によって押し出される既存の製造・出荷がないか。

原料を確保できても、包装する時間がなければ出荷には間に合いません。相談時には足りないものを具体的に書きます。「不足60kg。原料は確保できるが、木曜午前の包装枠が足りない」と伝えれば、誰に調整を頼むべきか分かります。

一つの変更案に飛びつかず、影響を並べる

選択肢は、追加製造だけではありません。納期の相談、分納、他の計画との入替え、使える在庫の再確認などがあります。ただし、規格や顧客条件を変える案は、製造担当だけでは決められないことがあります。

一つの変更案に飛びつかず、影響を並べる:確認表
案 出荷への効果 他への影響 決める前の確認
前日に追加製造 出荷前に完成可能か確認 前日の別商品へ影響 原料・人員・工程枠
木曜と金曜に分納 一部を先に届ける 出荷作業が増える 顧客・物流の合意
別計画と順番変更 必要な工程枠を確保 別注文の納期へ影響 影響先の可否

比較表には数量、日付、まだ確認できていない点を記入します。「たぶん間に合う」のまま承認せず、確認する相手と回答時刻を決めましょう。原料の到着待ちと顧客の返答待ちでは、相談先も違います。

採用した版と、取り消した指示を伝える

Excelを保存しただけでは、現場が新しい計画を見ているとは限りません。変更を確定したら、採用版の名前、変更箇所、実施時刻、受け手を一つの連絡にまとめます。古い印刷物や指示をどう取り下げるかも決めます。

変更履歴に残す内容は、変更日時、理由、対象商品、数量・日付の差分、承認者、連絡先です。すべてのセル変更を説明するより、相手の作業がどこから変わるかを伝える方が実用的です。

例えば「木曜商品Aは360kgへ変更。前日の製造を60kg追加。商品Bの予定は変更なし。午前版の指示書は使わず、14時更新版を使用」と書けば、確認範囲を狭められます。この文章は架空の連絡例であり、実際の調整結果ではありません。

変更のたびに困る場所を、翌週の改善へ戻す

変更への対応が終わったら、返答を待った箇所を一つ記録します。在庫更新が遅いのか、出荷時刻が決まらないのか、人員変更が伝わらないのか。同じ理由で毎回待つなら、Excelの書式よりも連絡や更新の方法を直す方が先です。

HAIFFの計画案を使う場合も、変更した出荷予定と在庫・工場ルールを確認し、再計算後の原料投入量と商品製造量を人が点検します。必要な前提はAI生産計画のデータ整理で確認してください。

HAIFFでは、出荷予定と在庫を確認してから計算し直す

HAIFFの出荷予定には、商品名、出荷日、取引先名、数量を登録します。どの商品をどの取引先へ出すかを記録し、これからの在庫推移や製造の必要量を確認するために使います。

生産計画では、計算する日数を選び、現在の商品在庫と出荷予定を確認します。必要な出荷予定を追加し、在庫変動を確認したうえで計算を開始する流れです。結果から日別の原料投入量・商品生産量を確認できます。

出荷予定の変更に合わせて生産計画を見直す際のチェックリスト
